金石湾工程案例

热搜关键词: 管道带压开孔封堵 管道应急抢险 管道检测 管道修复 管道安装施工方案

再传捷报!青岛青兰高速改扩建工程、蔚蓝群岛涉及原油管道带压封堵迁改顺利竣工

来源: 发布日期:2023.01.07

值此国庆、二十大来临之际,北京金石湾管道技术有限公司承揽的青兰高速公路双埠至河套段改扩建工程、蔚蓝群岛青岛石化DN350原油管线迁改项目于9月27日提前圆满竣工。

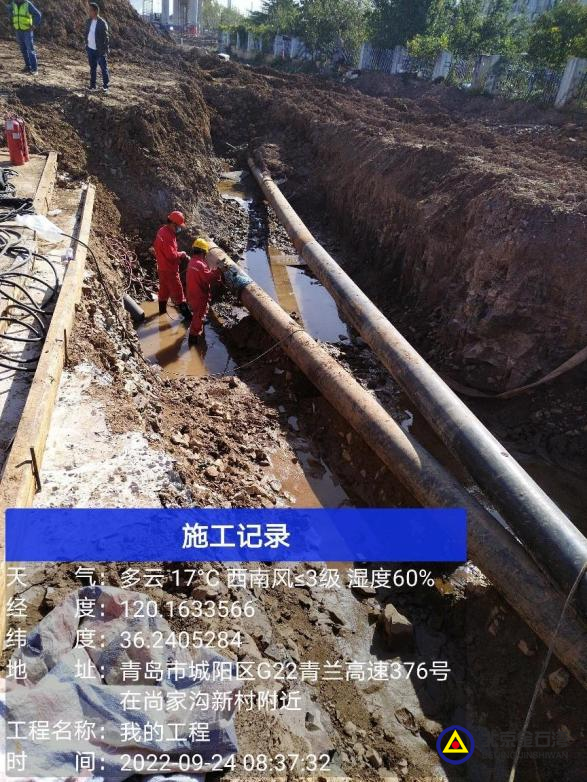

       工程简介:青兰高速段迁改,青兰高速扩建段公路局部与尚家沟社区东侧至青岛开拓隆海制冷配件有限公司东侧之间输油管段重叠占压,新建管道约2.572km,废弃管道约2.662km。。

       蔚蓝群岛段迁改,输油管道需改线迁建至新建公路外侧承建的线起点位于墨水河路与云河路交叉口处,此处为现状原油管道墨水河穿越入土位置,迁改路由拟向南沿墨水河路东侧与现状排水沟之间绿化带位置在新建管涵内向南敷设,前行约500m后穿越墨水河路,而后拐向东与现状原油管道对接,路线全长约620。原油管道迁改后距离墨水河路3m,距离卓越置业集团(青岛)有限公司蔚蓝群岛征地红线约7m。


01

任务艰巨困难多、运筹帷幄严管控

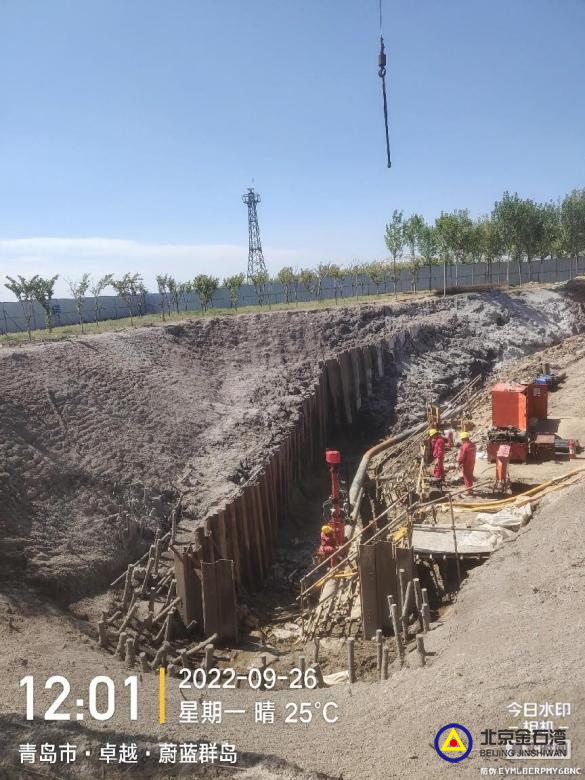

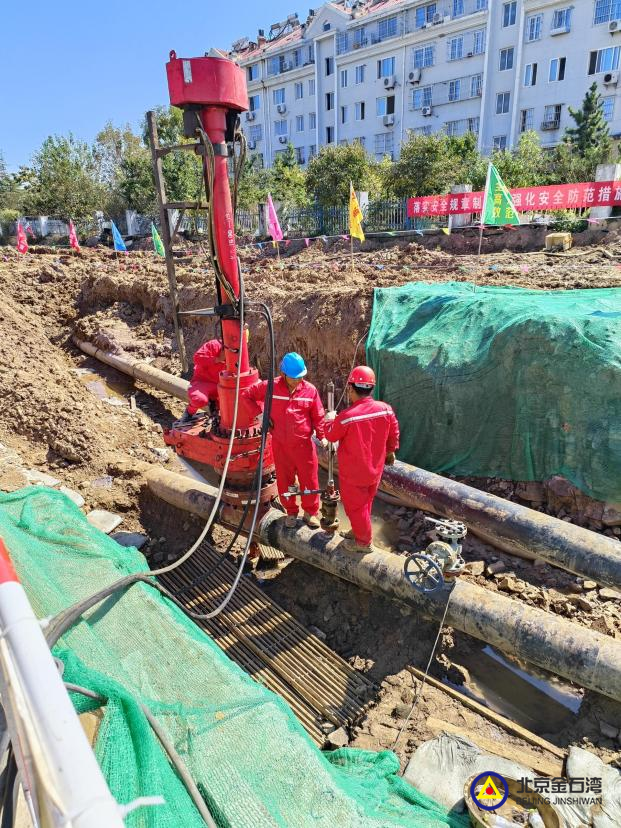

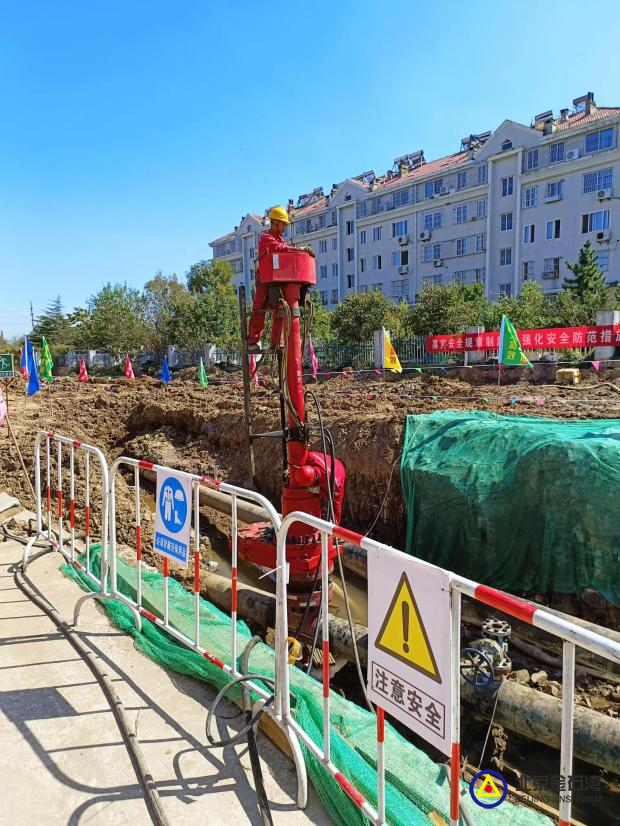

      本项目施工两标段涉及同一条输油管道六个封堵点同时施工,施工点多线长,工程量大;48小时停输窗口内需同时完成,时间紧;蔚蓝群岛两封堵作业点均为深基坑作业,吊装、抽油等环节施工难度大;本次施工恰逢各工程施工高峰期,设备人员调配难度大;公司领导将所遇问题提前协调、解决,保证施工按计划顺利开展。


02

金石湾精神,助力项目如期交付

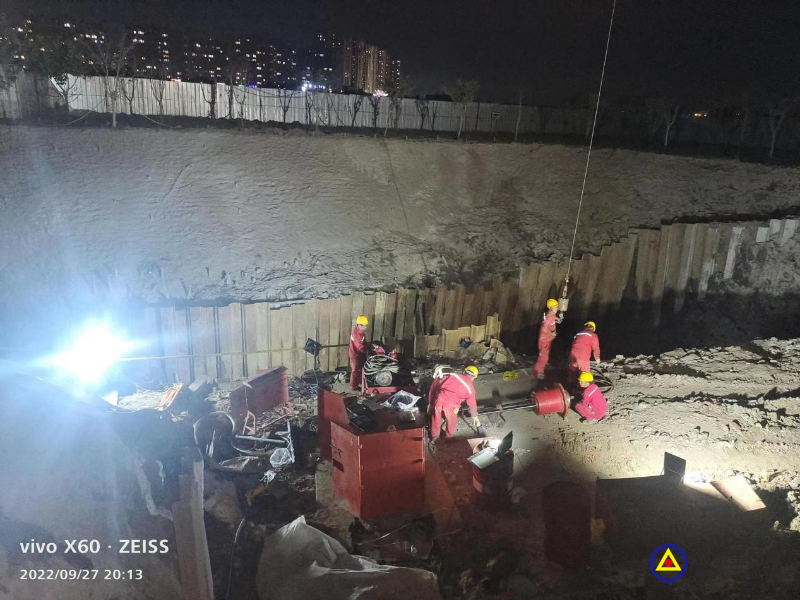

      吃苦耐劳是金石湾分传统,项目全体人员同心协力,围绕施工目标发起冲锋,连续两个昼夜的鏖战,终于拿下377六封项目;围绕项目目标,施工期间各作业点互助打援,近一步深化班组之间团结合作的氛围,再难得问题,身边还有兄弟。


03

领导关怀,现场坐镇

     公司领导张总、项目管理部孙总驾车赶赴现场,和金石湾弟兄们并肩作战,共度最艰时刻。领导的坐镇是给现场兄弟精神上的加强针,让我们忘记疲惫,用更饱满的热情迎接挑战。


04

淬炼队伍,培养种子

        经过本次施工,涌现出了更多的敢于担当、临危受命的金石湾人,他们的行为让人感动和敬仰,“张文收,拖着疲惫的身躯,嗓子沙哑的说不出话”、“让弟兄多一点休息,坚守岗位的杨冬松”、“连续作战,熬鹰之王卢少良”、有条不紊踏实稳重的陈建忠团队……细流汇成巨海,不忘初心,牢记使命。


金石湾脚步稳重而踏实,我们不惧风暴坎途,直达目标。
