金石湾工程案例

热搜关键词: 管道带压开孔封堵 管道应急抢险 管道检测 管道修复 管道安装施工方案

泰兴新奥燃气城东工业园区高压燃气管道封堵

来源: 发布日期:2022.05.13

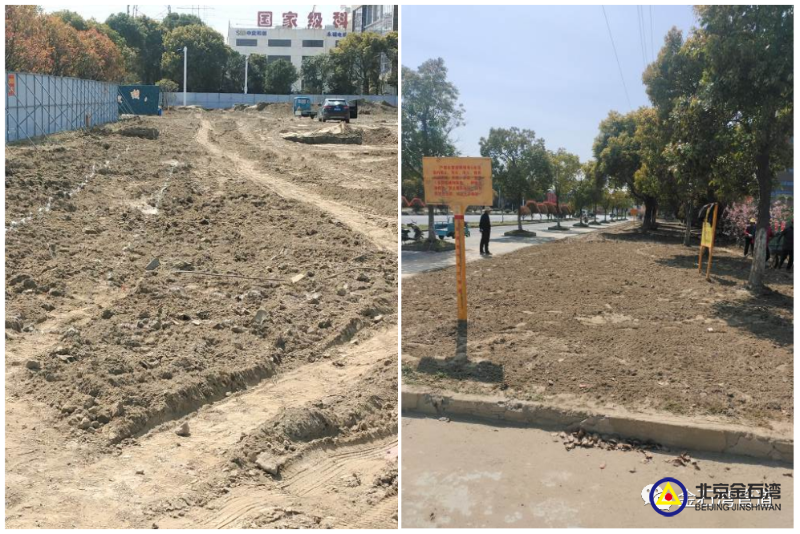

项目背景:因泰兴市城东工业园区规划建设用地原因,需要在原Φ406高压天然气管道所在处建设地下停车场,需要在原管道南侧14.5米处修建一条Φ406高压燃气管道在与原管道碰接,由于下游企业设备运行需要正常通气,故选用不停输封堵技术对此管线进行迁改施工,迁改长度150米。

微信图片_20220513104847

2月23日,前期唐振斌等人进场倒运管材,之后去特检院把告知书办理下来,为以后施工打好基础。

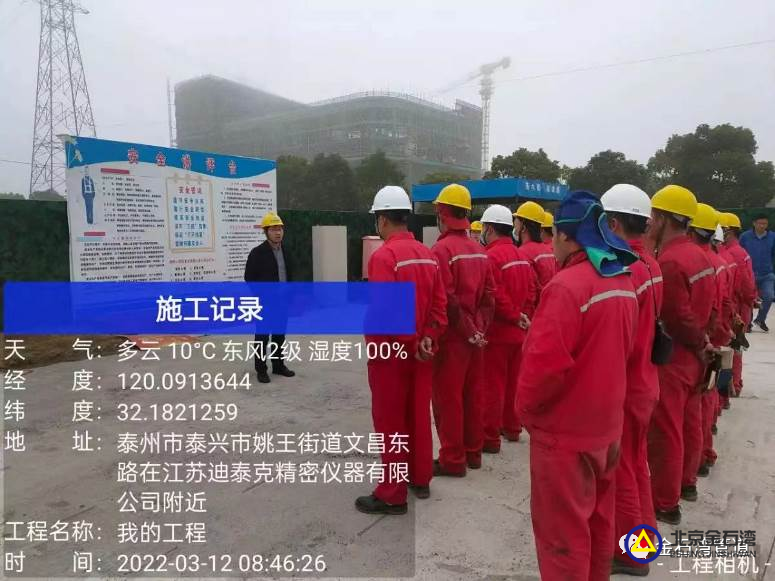

3月1日,前期施工人员到场,3月3号现场进行安全技术交底后开始施工。

微信图片_20220513104855

微信图片_20220513104901

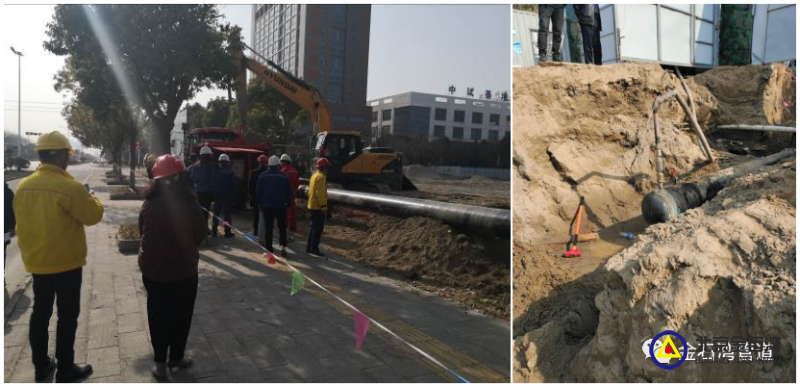

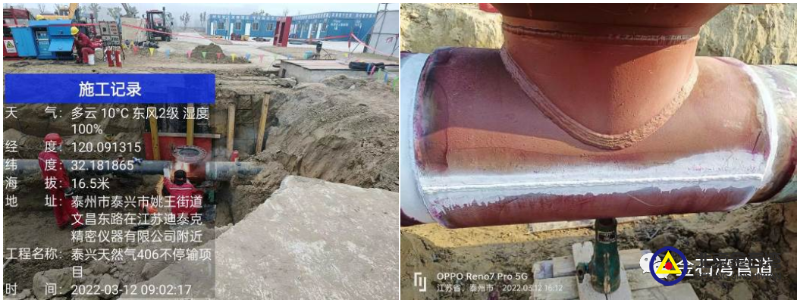

3月4日,园区外同步进行管沟开挖,焊口拍片完成,检测全部合格后直埋段下沟,之后进行强度试验跟严密性试验。

微信图片_20220513104908

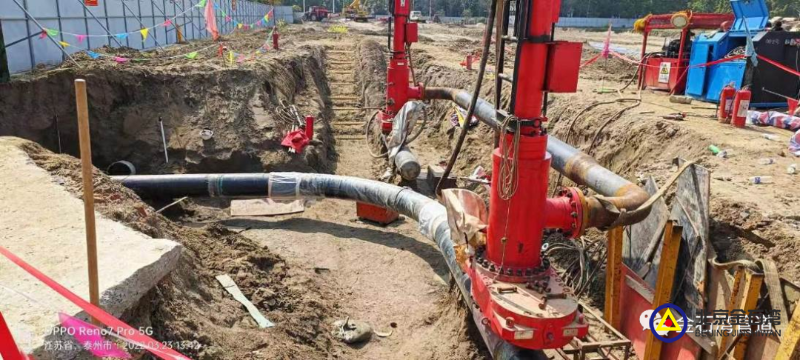

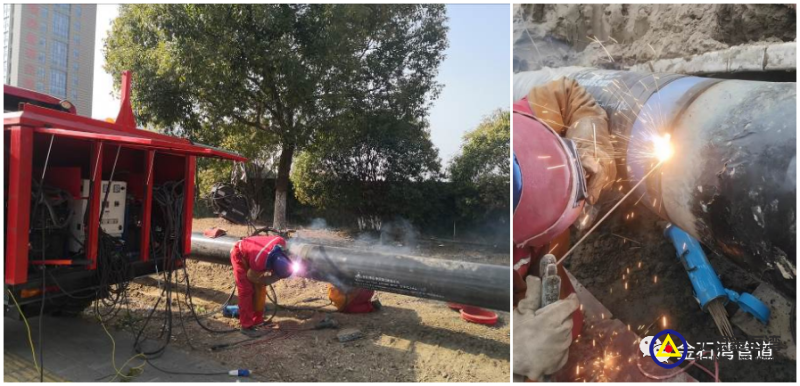

    3月10日,封堵人员进场,开始准备接下来的四封不停输封堵工作。3月12号,开始焊接封堵管件,焊接一次合格,为接下来开孔封堵做好前期准备。

微信图片_20220513104913

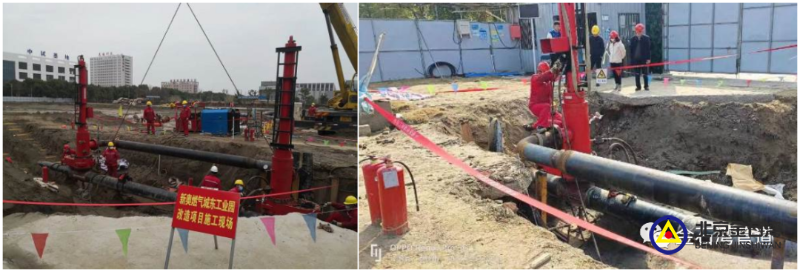

  3月21日-3月22日,开孔、塞堵、走旁通施工完成,准备接下来断管连头。

  3月23日,人员到场,办好动火许可,经过安全交底后,开始进行断管连头,经过8个小时的持续作业,上下游两侧连头完成,拍片结果一次合格,充分体现出了金石湾人的工艺水平。

微信图片_20220513104924

 3月24日至26日,连头处焊口防腐,操作坑回填,地貌恢复,警示桩,警示牌等收尾工作完成,施工圆满完成呢。

微信图片_20220513104929

  本次施工不管从形象上还是工艺上都是按照高标准、规范化施工,多次得到了业主单位、监理单位以及特检院的表扬,对本次施工充分的认可;在形象上,严格要求施工人员劳保用品穿戴规范,施工区域的警戒、围挡,现场的卫生,防疫管理都严格把控;工艺上安装机组、封堵机组人员设备相互配合,充分利用有限的资源,安全高效,保质保量的完成了所有工作,所有工艺都是一次合格,充分体现了金石湾的核心价值观。

【本文标签】 管道带压开孔-管道带压封堵-金石湾

【责任编辑】 版权所有
